矿山采矿NE50垂直提升机 石块用NE型板链斗式提升机 链条式提升上料机安装的及过程:

1、头部平台安装

1)、为了运输方便,设计为分体,现场再组装焊接。2)、支撑的焊接:分体平台的支撑一般也在现场焊接。

垂直提升机

2、链条与料斗安装

1)、在发货时链条一般是每7环为一挂运输的,到场装配时再联接组装安装链斗;在将链条装配之前,要将链条每两条两条进行长度对比,消除长度积累误差,然后将两条长度相等的进行组装。

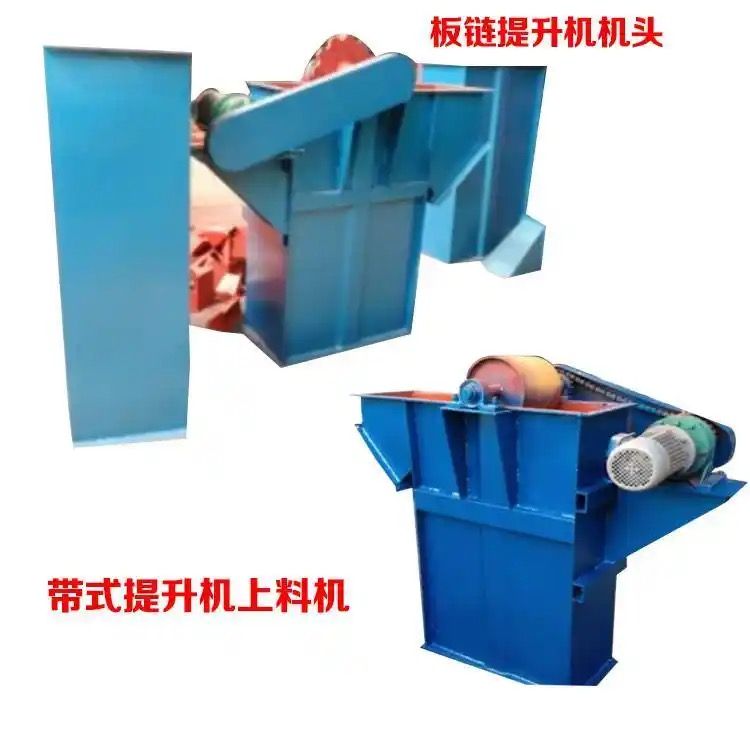

垂直提升机

2)、将链条联接好后装在链轮上,再装斗子,斗子要在下箱检修门处去装。装斗子时装上螺栓与平垫,用力要均匀,注意不要拧太紧。当链条与斗子上好后手动盘车,观察链轮与链条啮合情况,应无卡、碰现象,无异常声响。空车运行后,将螺母拧紧,并点焊牢固。

垂直提升机

3.减速机安装

1)、对于轴装减速机时将主轴的输入端装入减速机输入心轴的孔内(链联接),在装减速机之前必须用内径表测量减速机输出空心轴的前后孔尺寸做记录,然后用外径尺测量主轴外伸入端的两个轴径,必须使前后两轴台与空的配合为松一级的过度配合,才能进行装配,如配合过盈大而造成装配困难,甚至造成装一半,进不去也出不来。

为避免上述情况发生必须在装配之前测量,如有问题先行处理,一般只对轴进行处理(磨、锉、砂纸等),但返工时要注意配合轴径的同轴度、锥度和椭圆度,此外对联接键也要测量,减速机键槽孔的宽度高度也要测量好,做到装配前心中有数,还要排除键槽不对称的因素。

在装配时孔内、键和轴都要抹少量轻机油再进行装配,装配时要使用起重设备,用液压、千斤顶或丝杠压入。

2)、装减速机底座,借助与手动葫芦钓上底座,使底座与减速机平行,上好地脚螺栓(加平垫、弹垫)。

3)、将装好联轴器的电机装与底座上(减速机输入轴上的联轴器已上好)。

4)、主电机试转方向正确后装入柱销,并上好挡片拧好螺钉。

5)、上好联轴器安全罩。

6)、检查斗提机各检修和安全门是否严密,如不严密在试车前解决(用密封胶或加密封条)。

4、现场加油润滑:头部和尾部轴承加钠基或锂基润滑脂,减速机加说明书的油。加油时不能超过油位,也不能低于油位。一般加到油位稍下即可。

垂直提升机

0
0
0
0
0

标签:垂直提升机,板链斗式提升机,垂直斗提机
广东环美环保产业发展有限公司宣传
牛津仪器科技(上海)有限公司宣传
相关产品
单质体输送机

来源:新乡市从升机械设备有限公司

石块高强度劈裂机

来源:新乡市从升机械设备有限公司

VIS离心冲击式制砂机

来源:新乡市从升机械设备有限公司

快速多功能凿井绞车

来源:新乡市从升机械设备有限公司

评论(0条)
200/200
北京新源志勤科技开发有限责任公司宣传
发布
产品

顶部
中冶有色网-互联网服务平台-关于我们
Copyright 2025 China-mcc.com All Rights Reserved
备案号:京ICP备11044340号-3
电信业务经营许可证编号:京B2-20242293
京公网安备 11010702002294号
